Cálculo de BDI para Orçamento de Obras

Guia técnico para compreender, estruturar, calcular e revisar o BDI em orçamentos de obras públicas e privadas, sem confundir custos diretos, despesas indiretas, tributos e lucro.
Tempo de leitura:
18 minutos
Mais de 30.000 usuários revolucionando suas obras com a OrçaFascio
Teste Grátis

O cálculo de BDI transforma o custo direto de uma obra em preço de venda ao acrescentar despesas indiretas, riscos, seguros, garantias, despesas financeiras, tributos incidentes sobre o faturamento e a remuneração da empresa. A taxa não deve ser copiada de outro orçamento nem definida apenas por uma média de mercado. Ela precisa refletir o contrato, a estrutura da empresa, o fluxo financeiro, o regime tributário e as características reais do empreendimento.

Na prática, o desafio não está somente em executar a fórmula. O ponto crítico é classificar corretamente cada gasto. Quando um custo mensurável é escondido no BDI, quando um tributo é inserido com alíquota inadequada ou quando todos os percentuais são apenas somados, o resultado pode subestimar ou inflar o preço. Em obras privadas, isso compromete a margem e a competitividade. Em obras públicas, também pode gerar pedidos de esclarecimento, impugnações, glosas e questionamentos de órgãos de controle.

Este guia apresenta uma sequência completa para calcular o BDI, interpretar cada variável e revisar a memória de cálculo antes de fechar o orçamento. O foco é a aplicação prática no orçamento de obras. Para uma análise específica das exigências e referências do setor público, o artigo sobre BDI em obras públicas aprofunda a jurisprudência do Tribunal de Contas da União (TCU), as faixas referenciais e o BDI diferenciado.

O que é BDI no orçamento de obras?

BDI é a sigla usada para Benefícios e Despesas Indiretas ou Bonificações e Despesas Indiretas. Em termos objetivos, representa a taxa aplicada sobre o custo direto para formar o preço de venda da obra ou do serviço de engenharia.

O custo direto reúne os gastos que podem ser vinculados, quantificados e medidos nos serviços executados, como materiais, mão de obra, equipamentos, encargos e outros insumos previstos nas composições. Já o BDI cobre parcelas que não são apropriadas diretamente em cada serviço, além dos tributos sobre a receita e da remuneração esperada pela empresa.

A relação básica entre esses valores pode ser expressa assim:

Preço de venda = custo direto × (1 + BDI)

Quando o BDI é apresentado em percentual, a conversão deve ser feita para decimal. Um BDI de 25%, por exemplo, corresponde a 0,25 na equação. Se o custo direto for R$ 100.000,00, o preço de venda será R$ 125.000,00.

Essa equação simples mostra o efeito final da taxa, mas não explica como chegar ao percentual. Para isso, é necessário separar as rubricas e considerar a forma como cada uma incide na formação do preço.

Qual é a diferença entre custo direto, custo indireto e BDI?

Custo direto é todo gasto que pode ser identificado, quantificado e associado à execução de um serviço ou à estrutura produtiva específica da obra. Custo indireto é uma despesa necessária ao negócio ou ao contrato que não se vincula de forma simples a uma unidade de serviço. O BDI é a taxa usada para distribuir determinadas despesas indiretas e acrescentar tributos e remuneração ao custo direto.

A classificação depende da capacidade de apropriação. O salário de um pedreiro utilizado na composição de alvenaria é um custo direto. O rateio da contabilidade da sede entre diferentes contratos é administração central e pode integrar o BDI. Já o engenheiro residente dedicado àquela obra, o escritório do canteiro e a mobilização podem ser identificados e medidos no empreendimento, por isso devem ser tratados como custos diretos quando essa segregação é exigida.

Grupo Exemplos Tratamento no orçamento
Custos diretos dos serviços Materiais, mão de obra, equipamentos e encargos das composições Integram os preços unitários dos serviços
Custos diretos da obra Administração local, canteiro, mobilização e desmobilização, quando mensuráveis Devem aparecer em itens ou composições próprias
Despesas indiretas e remuneração Administração central, riscos, seguros, garantias, despesas financeiras e lucro Podem compor a taxa de BDI conforme o caso
Tributos sobre o faturamento Tributos incidentes sobre a receita gerada pelo contrato Entram na fórmula conforme o regime e a legislação aplicáveis

Separar esses grupos evita a duplicidade. Um custo não pode aparecer em uma composição ou item da planilha e, ao mesmo tempo, ser novamente recuperado pelo BDI. Esse é um dos controles mais importantes durante a revisão do orçamento.

Quais componentes entram no cálculo de BDI?

Os componentes mais utilizados na fórmula recomendada pela jurisprudência do TCU são administração central, seguros, riscos, garantias, despesas financeiras, lucro e tributos incidentes sobre o preço de venda. A presença e a taxa de cada rubrica precisam ser justificadas pela realidade do contrato.

Administração central (AC)

A administração central representa o rateio dos gastos da sede que dão suporte aos contratos, mas não podem ser atribuídos diretamente a uma única obra. Podem estar relacionados à diretoria, ao setor financeiro, à contabilidade, ao jurídico, à tecnologia, aos recursos humanos e a outras áreas corporativas.

A taxa não deve ser definida apenas pela experiência do orçamentista. Um método mais consistente começa pelo levantamento das despesas administrativas da empresa, pela escolha de uma base de rateio e pela projeção do faturamento ou da carteira de contratos no período. Empresas com estruturas, volumes de receita e números de obras diferentes podem chegar a percentuais distintos.

Seguros (S) e garantias (G)

Seguros e garantias cobrem custos previstos no contrato, no edital ou na política de gestão de riscos da empresa. A taxa deve considerar as condições efetivamente exigidas, o valor segurado, o período de cobertura, as franquias, as modalidades de garantia e as cotações obtidas.

Não é adequado repetir automaticamente percentuais de obras anteriores. Uma garantia contratual mais elevada, uma obra com risco operacional específico ou um prazo maior podem alterar o custo.

Riscos (R)

A parcela de riscos contempla incertezas ordinárias associadas à execução e assumidas pela empresa, desde que não estejam cobertas em outra rubrica. Entre os exemplos possíveis estão variações normais de produtividade e eventos de execução cuja ocorrência ou impacto não possa ser quantificado com precisão, desde que estejam alocados à empresa e não sejam cobertos por outra rubrica.

Essa taxa não deve se tornar uma reserva genérica para projeto incompleto, erro de quantitativo ou qualquer evento futuro. O primeiro passo é verificar o escopo, as premissas do orçamento, a matriz de riscos, as responsabilidades contratuais e os mecanismos de reajuste ou reequilíbrio. Em contratos públicos, a alocação de riscos precisa conversar com o edital e com a legislação aplicável.

Despesas financeiras (DF)

As despesas financeiras representam o custo do capital entre os desembolsos necessários para executar a obra e o recebimento das medições ou parcelas contratuais. A taxa pode ser influenciada pelo prazo de pagamento, pela necessidade de capital de giro, pela curva de desembolso, pelos adiantamentos, pelas retenções e pelo custo de financiamento da empresa.

Uma obra com pagamentos rápidos e mobilização antecipada tem perfil diferente de outra em que a empresa precisa financiar vários meses de produção. Por isso, a taxa deve nascer do fluxo de caixa previsto, e não de um percentual padrão.

Lucro ou remuneração (L)

O lucro é a remuneração da empresa pela organização dos recursos, pelo risco empresarial e pela execução do contrato. Não se confunde com uma sobra eventual depois da obra. Ele deve ser definido de forma consciente, considerando estratégia comercial, risco, concorrência, complexidade, capacidade produtiva e retorno esperado.

Um percentual muito baixo pode tornar a proposta inviável diante de pequenas variações de custo. Um percentual elevado pode retirar competitividade ou exigir justificativa, principalmente em contratações públicas. O objetivo é construir uma margem coerente com o caso concreto.

Tributos incidentes sobre o faturamento (T)

A variável de tributos deve reunir apenas as incidências aplicáveis ao preço de venda ou à receita do contrato, conforme o enquadramento da empresa e a legislação vigente. A composição não pode ser feita com uma lista genérica de impostos nem com alíquotas nominais copiadas sem verificar a base efetiva.

O Imposto sobre Serviços de Qualquer Natureza (ISS), por exemplo, depende da legislação municipal, do local de incidência, do tipo de serviço e da base de cálculo aplicável. A Contribuição Previdenciária sobre a Receita Bruta (CPRB), quando cabível, precisa considerar o enquadramento da empresa e as regras de reoneração gradual da folha.

Em 2026, a CBS e o IBS estão em fase de teste, com alíquotas de 0,9% e 0,1%, respectivamente. O contribuinte que cumprir as obrigações acessórias previstas para os documentos fiscais e declarações aplicáveis fica dispensado do recolhimento desses tributos no ano de teste. Por isso, esses percentuais não devem ser adicionados automaticamente à variável T. O tratamento deve ser validado conforme o período da proposta, o regime da empresa e a orientação fiscal aplicável. A Lei Complementar nº 214/2025 instituiu CBS e IBS, e a orientação da Receita Federal para 2026 detalha as regras do período de teste.

Profissional sentado à mesa analisando documentos e planilhas de orçamento de obra, com notebook, calculadora e capacete ao fundo.
A composição do BDI exige revisar custos, tributos, riscos, despesas financeiras e lucro antes de definir o preço de venda da obra.

Qual é a fórmula do BDI?

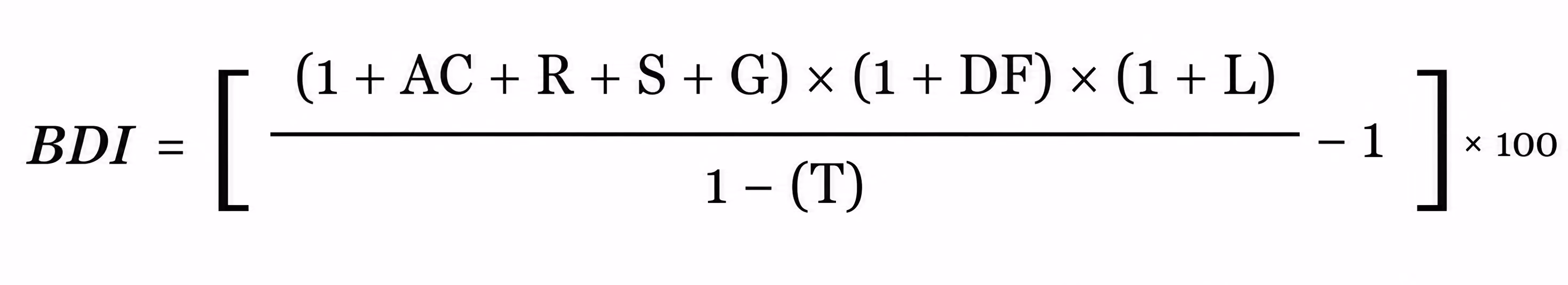

A fórmula mais difundida para orçamentos de obras, adotada como referência pela jurisprudência do TCU, considera que algumas parcelas incidem sobre o custo e outras sobre o preço de venda. Por isso, não basta somar todos os percentuais.

A fórmula do BDI considera administração central, riscos, seguros, garantias, despesas financeiras, lucro e tributos incidentes sobre o preço de venda.

As variáveis devem ser inseridas em formato decimal:

  • AC: administração central;
  • S: seguros;
  • R: riscos;
  • G: garantias;
  • DF: despesas financeiras;
  • L: lucro ou remuneração;
  • T: tributos incidentes sobre o preço de venda.

Um percentual de 4% deve entrar na fórmula como 0,04. Depois do cálculo, o resultado é multiplicado por 100 para ser apresentado em percentual.

Nota: neste artigo, a letra T representa os tributos incidentes sobre o preço de venda. Em algumas referências do TCU, essa mesma variável aparece representada pela letra I.

O manual de orientações para planilhas orçamentárias de obras públicas do TCU explica que não existe uma única fórmula na bibliografia, mas apresenta essa equação como a que melhor traduz a incidência das rubricas na formação do preço de venda. O mesmo documento relaciona o detalhamento do BDI à transparência e à análise da exequibilidade do orçamento.

Como fazer o cálculo de BDI passo a passo?

O cálculo pode ser organizado em seis etapas: fechar o custo direto, identificar as rubricas, determinar as taxas, converter os percentuais, aplicar a fórmula e revisar o preço de venda. A memória de cálculo deve permitir que outra pessoa entenda a origem de cada valor.

  1. Conclua o custo direto: revise quantitativos, composições, preços de insumos, encargos, produtividade, administração local, canteiro e demais itens mensuráveis.
  2. Leia o contrato e os documentos técnicos: verifique prazo, condições de pagamento, garantias, seguros, retenções, riscos, responsabilidades e exigências específicas.
  3. Calcule cada rubrica: use dados da empresa, cotações, fluxo financeiro, análise de riscos e validação tributária.
  4. Converta os percentuais: divida cada taxa por 100 antes de inserir na fórmula.
  5. Calcule o BDI e o preço de venda: aplique o resultado sobre o custo direto.
  6. Faça uma revisão de coerência: procure duplicidades, omissões e incompatibilidades com o contrato ou com o regime fiscal.

Exemplo prático de cálculo de BDI

Considere uma obra hipotética com custo direto total de R$ 500.000,00. Para fins exclusivamente didáticos, o exemplo adota uma taxa total de tributos sobre o preço de venda de 6,65%. Esse percentual é apenas uma premissa de cálculo e não representa uma alíquota aplicável a todas as empresas ou contratos. Em um orçamento real, a variável T deve ser formada conforme o regime tributário, o município, o período da proposta e as incidências efetivamente aplicáveis.

Componente Percentual Valor decimal
Administração central (AC) 4,00% 0,0400
Seguros (S) 0,50% 0,0050
Riscos (R) 1,00% 0,0100
Garantias (G) 0,50% 0,0050
Despesas financeiras (DF) 1,00% 0,0100
Lucro (L) 8,00% 0,0800
Tributos sobre o preço de venda (T) 6,65% 0,0665

Substituindo os valores na fórmula:

BDI = {[(1 + 0,04 + 0,01 + 0,005 + 0,005) × (1 + 0,01) × (1 + 0,08)] ÷ (1 - 0,0665) - 1} × 100

BDI = 23,8615961435%

O valor correspondente ao BDI será:

R$ 500.000,00 × 23,861596% = R$ 119.307,98

O preço de venda estimado será:

R$ 500.000,00 + R$ 119.307,98 = R$ 619.307,98

A parcela de R$ 119.307,98 não representa lucro líquido. Ela reúne todas as rubricas previstas no BDI, incluindo administração central, seguros, riscos, garantias, despesas financeiras, tributos e remuneração. O lucro é apenas uma das partes dessa taxa.

O exemplo também mostra por que a soma simples não é correta. Somar os percentuais da tabela resultaria em 21,65%, valor inferior aos 23,86% obtidos pela fórmula. A diferença surge porque despesas financeiras e lucro são tratadas de forma multiplicativa, enquanto os tributos estão no denominador por incidirem sobre o preço de venda.

Folha sobre mesa de trabalho com três ícones e títulos “Custo direto”, “BDI” e “Preço de venda”, cercada por planilhas, calculadora, cadernos e documentos técnicos.
O cálculo do BDI parte do custo direto, incorpora a taxa de despesas indiretas, tributos e lucro, e chega ao preço de venda da obra ou do serviço.

Existe um percentual ideal de BDI?

Não existe um percentual único de BDI que seja correto para todas as obras. O valor depende do tipo de empreendimento, da estrutura da empresa, da localização, do prazo, do contrato, das garantias, do fluxo de caixa, da tributação, dos riscos e da margem definida.

Percentuais de mercado e faixas de referência podem apoiar uma análise comparativa, mas não substituem a memória de cálculo. Um BDI de 20% pode ser excessivo em um fornecimento simples e insuficiente em um contrato com prazo longo, alto custo financeiro e garantias relevantes.

Em obras públicas, o Acórdão 2.622/2013-TCU-Plenário apresenta parâmetros por tipo de obra e para fornecimento de materiais e equipamentos. Esses valores funcionam como referências estatísticas, não como uma tabela automática a ser aplicada a qualquer contratação. A análise deve considerar as peculiaridades do caso, e um componente acima de uma faixa isolada não caracteriza sozinho uma irregularidade.

Em obras privadas, a empresa tem maior liberdade para construir a taxa, mas isso não reduz a necessidade de método. O preço precisa cobrir os encargos reais do contrato e permanecer competitivo. Em ambos os contextos, uma taxa justificada é mais segura do que um número herdado de planilhas antigas.

O que não deve entrar no BDI?

Não devem entrar no BDI custos que já estejam apropriados diretamente na planilha nem despesas sem relação comprovada com a formação do preço. A regra prática é simples: se o gasto pode ser identificado, quantificado, medido e pago como parte da obra, ele tende a pertencer ao custo direto.

Nos orçamentos-base de licitações públicas, IRPJ e CSLL não devem compor o BDI. Esses tributos incidem sobre o resultado da empresa, e não devem ser tratados como tributos sobre o preço de venda dentro da variável T. Em obras privadas, a empresa precisa considerar sua carga tributária e seu resultado esperado na precificação e no planejamento financeiro, mas não deve inserir automaticamente IRPJ e CSLL nessa variável sem análise contábil e fiscal.

Nas obras públicas, administração local, instalação e manutenção do canteiro, mobilização e desmobilização devem ser segregadas na planilha quando são mensuráveis.

BDI = 23,8615961435%, ou 23,86% quando arredondado para duas casas decimais.

Para calcular os valores monetários abaixo, foi mantida a taxa antes do arredondamento.

O valor correspondente ao BDI será:

R$ 500.000,00 × 23,8615961435% = R$ 119.307,98

Também é necessário verificar se custos como fretes, perdas, equipamentos de proteção, ferramentas, encargos complementares ou mão de obra de apoio já estão contemplados nas composições. Inserir novamente uma parcela no BDI pode duplicar o valor sem que isso fique evidente no preço unitário.

Como o BDI muda entre obras públicas e privadas?

A lógica econômica é semelhante, mas o grau de formalização muda. Em obras privadas, a memória do BDI costuma atender à precificação, à negociação e ao controle interno. Em obras públicas, o detalhamento também serve à transparência, à comparação de propostas, à análise de exequibilidade e ao controle do contrato.

Nas licitações de obras ou serviços de engenharia, o art. 56, § 5º, da Lei nº 14.133/2021 determina que, após o julgamento, o licitante vencedor reelabore e apresente à Administração as planilhas com quantitativos, custos unitários, detalhamento do BDI e encargos sociais, com os valores adequados ao preço final da proposta vencedora.

Outra diferença importante é o BDI reduzido ou diferenciado para itens de mero fornecimento de materiais e equipamentos relevantes. Quando a empresa atua essencialmente como intermediária de equipamentos padronizados e o fornecimento representa parcela significativa do contrato, aplicar a mesma taxa dos serviços de construção pode superestimar o preço. A análise depende das condições do objeto e das exigências aplicáveis.

Para evitar sobreposição entre conteúdos, as faixas referenciais e os cuidados específicos de licitações estão detalhados no guia de BDI em obras públicas. Neste artigo, a prioridade é o processo de cálculo e a formação do preço.

Quais são os erros mais comuns no cálculo de BDI?

Os erros mais comuns são usar uma taxa pronta, somar percentuais, misturar custos diretos e indiretos, aplicar tributos incorretos, ignorar o fluxo financeiro e tratar o BDI como sinônimo de lucro. Esses problemas podem existir mesmo quando o percentual final parece compatível com o mercado.

  • Copiar o BDI de outra obra: contratos diferentes têm prazos, riscos, garantias, tributos e estruturas de custo diferentes.
  • Somar todas as taxas: a soma não respeita as incidências previstas na fórmula e geralmente distorce o resultado.
  • Incluir administração local no BDI: quando a equipe é dedicada e mensurável, o custo precisa ser apropriado diretamente.
  • Duplicar despesas: o mesmo gasto aparece na composição, em um item específico e novamente na taxa.
  • Usar alíquotas tributárias genéricas: o valor efetivo depende do município, do regime, da base e do período da proposta.
  • Confundir contingência com falha de orçamento: o BDI não corrige projeto incompleto, quantitativo omitido ou composição inadequada.
  • Ignorar o prazo de recebimento: despesas financeiras precisam conversar com o cronograma e o fluxo de caixa.
  • Aplicar uma taxa única a itens distintos: serviços de construção e fornecimentos relevantes podem exigir tratamentos diferentes.
  • Apresentar apenas o percentual final: sem memória, não é possível verificar origem, coerência e atualização das parcelas.

Como revisar a memória de cálculo antes de fechar o orçamento?

A revisão deve confirmar a coerência entre escopo, custos diretos, contrato, tributos e taxa final. Uma boa conferência não começa no percentual do BDI, mas nos documentos e nas premissas que o sustentam.

Ponto de revisão Pergunta de controle
Custo direto Todos os serviços mensuráveis e custos da obra estão identificados sem duplicidade?
Administração central A taxa decorre de um rateio documentado e compatível com a previsão de receita?
Riscos Os eventos estão relacionados ao contrato e não foram cobertos em outra parcela?
Seguros e garantias Os percentuais correspondem às exigências e às cotações do empreendimento?
Despesas financeiras A taxa reflete o prazo de pagamento e o fluxo de caixa previsto?
Tributos As incidências foram validadas para o regime, o município e o período da proposta?
Lucro A remuneração é compatível com risco, estratégia e competitividade?
Resultado O preço de venda cobre o contrato sem criar distorções ou omissões?

Como um software de orçamento ajuda no controle do BDI?

Um software não define sozinho quais taxas são corretas, mas pode reduzir erros de operação e melhorar a rastreabilidade do orçamento. O ganho está em manter custos diretos, composições, encargos, BDI e preço de venda organizados em uma mesma estrutura, com possibilidade de revisão e atualização.

No Orçamento de Obras da OrçaFascio, o profissional pode estruturar planilhas, trabalhar com composições e bases de preços, aplicar taxas e revisar o impacto dos ajustes no valor final. A tecnologia apoia o cálculo, mas a classificação dos custos, a escolha das premissas e a validação tributária continuam dependendo de análise técnica.

Conclusão

Calcular o BDI exige mais do que preencher uma fórmula. O resultado depende da qualidade do custo direto, da leitura do contrato, do rateio da administração central, da avaliação de riscos, das condições financeiras, da estratégia de remuneração e da tributação aplicável.

A sequência mais segura é classificar primeiro cada gasto, documentar a origem das taxas, aplicar a fórmula e revisar a coerência do preço de venda. Quando a taxa nasce de premissas verificáveis, o orçamento fica mais defensável, comparável e útil para a tomada de decisão.

Como tributos, regras contratuais e enquadramentos podem mudar, a memória de BDI deve ser revisada em cada nova proposta. Planilhas antigas servem como histórico, não como resposta automática para a próxima obra.

Perguntas Frequentes

BDI é a mesma coisa que lucro?
Não. O lucro é apenas um dos componentes do BDI. A taxa também pode incluir administração central, riscos, seguros, garantias, despesas financeiras e tributos incidentes sobre o preço de venda. O valor monetário do BDI não deve ser interpretado como lucro líquido da obra.
O BDI deve ser aplicado sobre materiais e mão de obra?
Em regra, o BDI é aplicado sobre o custo direto dos serviços, que reúne materiais, mão de obra, equipamentos e demais parcelas das composições. Entretanto, fornecimentos relevantes de materiais ou equipamentos podem exigir uma taxa diferenciada, especialmente em contratos públicos. A decisão precisa considerar a natureza do item e as regras do contrato.
Posso usar o mesmo BDI em todas as obras da empresa?
Não é recomendável. A administração central pode seguir uma metodologia comum, mas prazo, fluxo de caixa, risco, garantia, seguro, tributação e margem variam entre contratos. Cada proposta deve ter uma memória revisada, mesmo quando parte das taxas se mantém próxima de outros projetos.
Qual é a diferença entre BDI e markup?
BDI é uma estrutura de formação do preço usada na engenharia de custos para reunir despesas indiretas, tributos e remuneração. Markup é um multiplicador comercial usado para chegar ao preço a partir de custos e margens. Os conceitos podem produzir fatores de venda, mas não devem ser tratados como sinônimos sem verificar quais parcelas e incidências cada método considera.
Um BDI alto significa que o orçamento está superfaturado?
Não necessariamente. A análise precisa considerar o preço global, o custo direto, a composição interna da taxa e as características do contrato. Um BDI elevado pode compensar um custo direto menor ou refletir condições específicas, mas precisa ser tecnicamente justificável. Da mesma forma, um BDI baixo não garante economia se houver custos diretos superestimados.

Sobre a OrçaFascio

A OrçaFascio é uma plataforma especializada em tecnologia para orçamento, planejamento e gestão de obras na construção civil.
Com recursos que integram bases de preços públicas, análise de custos e organização técnica de projetos, a solução ajuda empresas de engenharia e construtoras a tomarem decisões com mais segurança.
